SBB: Bauleitung Fahrbahnerneuerung Winterthur–Oberwinterthur
Im Zuge der Fahrbahnerneuerung Winterthur–Oberwinterthur wurden umfangreiche Gleistiefbauarbeiten durchgeführt, um neue Entwässerungsleitungen, Kabelkanäle und Bankette zu erneuern. Im Rahmen ihres Rahmenvertragsmandats IG GeKo hat die GEOINFO Ingenieure AG den Auftrag erhalten für die örtlichen Bauleitung für die Phase 52 Ausführungsprojekt und Phase 53 Abnahme.
Kontakt
Die SBB plante die Fahrbahnerneuerung, welche unter anderem die Installation einer neuen Mittelentwässerung zwischen Gleis 94 und 95 über eine Länge von 216 Metern sowie einer zweiten Entwässerung parallel zu Gleis 96 über eine Länge von 234 Metern umfasste.
Die Erneuerungsmassnahmen beinhalteten:
- Neue Entwässerungsleitung mit einer Länge von 450 Metern
- Neue Mittelentwässerung für Gleis 94 und 95 mit einer Länge von 216 Metern
- Neue Entwässerungsleitung für Gleis 96 mit einer Länge von 234 Metern
- Neue Kabelkanäle für Gleis 96 mit einer Länge von 294 Metern
- Neues Bankett für Gleis 96 mit einer Länge von 294 Metern
Leistungen von GEOINFO
Die Arbeiten zur örtlichen Bauleitung umfassten eine Vielzahl von Aufgaben:
- Teilnahme an Begehungen mit dem OBL SBB, dem Unternehmer und den Fachdiensten der SBB
- Überprüfung der Angebote des Unternehmens
- Kontrolle und Überwachung des Unternehmers während der Bauausführung
- Protokollierung von Bausitzungen
- Führung des Baujournals
- Austausch mit dem OBL SBB und dem Unternehmer
- Koordination der Fachdienste der SBB
- Überwachung der Einhaltung von Terminen
- Kontrolle der Ausmessungen und Schlussausmessungen
- Protokollierung der Bauabnahme
- Erstellung von Rotstiftplänen für die Nachführung des DfA SBB
Babhnbetriebspause mit Nachtintervallen genutzt

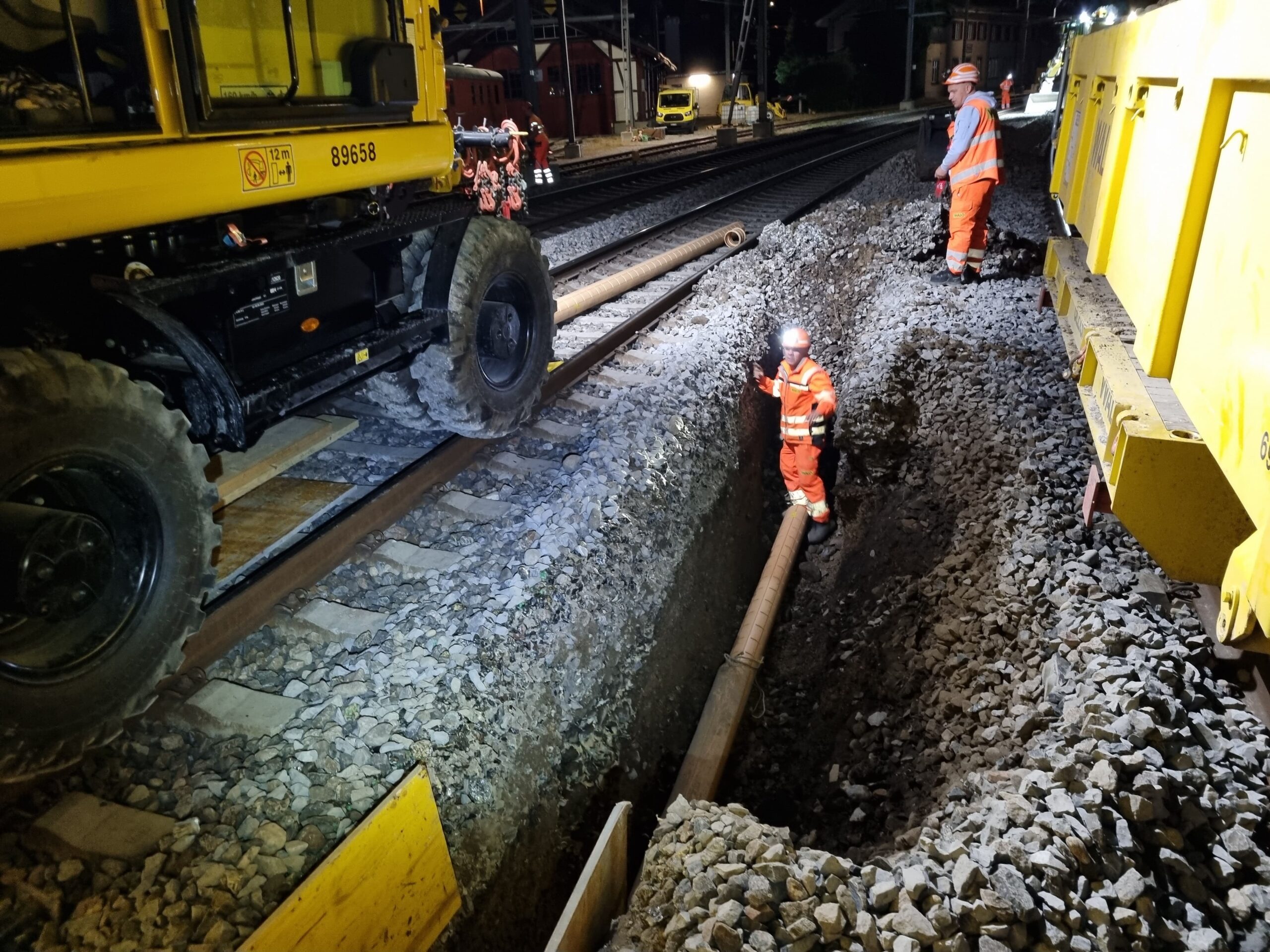

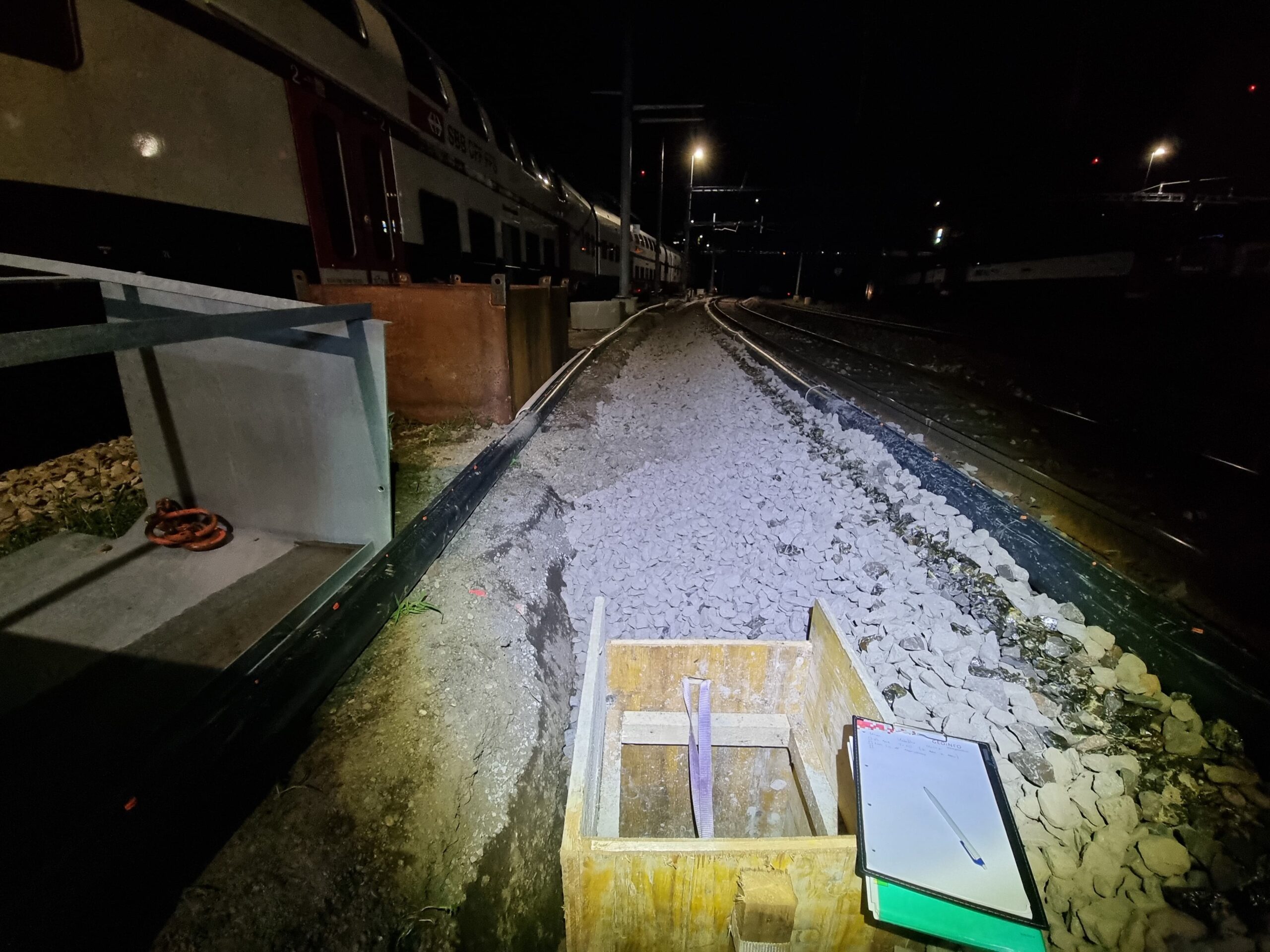

Die Bauarbeiten wurden während der Babhnbetriebspause in der Nacht durchgeführt.
Zusammenarbeit im Gleistiefbau
Die Gleistiefbauarbeiten hat die ARGE Walo ausgeführt. GEOINFO dankt für die zuverlässige Arbeit.
